焦化項目2024年11月15日建設進度

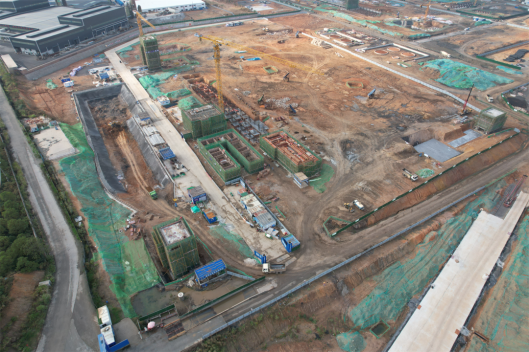

煉焦區域:1#、2#焦?fàn)t端臺抵抗墻12m以下澆筑完成,1#焦?fàn)t間臺抵抗墻6—12m鋼筋綁扎完成,2#焦?fàn)t間臺抵抗墻12m以下澆筑完成;1#焦?fàn)t攔焦車一軌和熄焦車軌道基礎梁澆筑完成;2#焦?fàn)t攔焦車一軌和熄焦車軌道回填完成80%;熄焦泵房基礎底板鋼筋綁扎完成;煙囪基礎鋼筋綁扎完成。筑爐大棚立柱開始安裝。

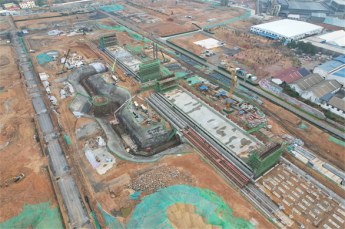

備煤區域:火車受煤坑及翻車機室第三階段土方開挖完成約10%,汽車受煤坑土方開挖完成30%;篩分樓基礎土方回填完成30%;配煤室承臺鋼筋綁扎、模板安裝完成70%;轉運站主體完成93%;預粉碎機室二層梁板混凝土澆筑完成;4#煤焦綜合電氣室二層電纜溝模板安裝、預埋件安裝完成;煤焦制樣室墻體砌筑完成。

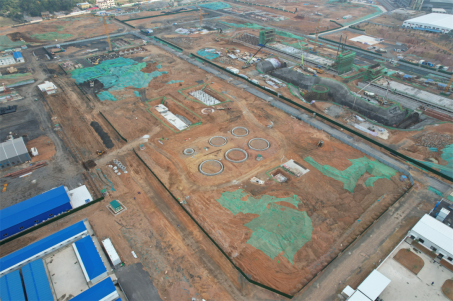

化產區域:硫銨廠房基礎短柱混凝土澆筑完成;焦油氨水分離罐基礎混凝土澆筑完成;洗脫苯工段洗苯塔及終冷器基礎承臺混凝土澆筑完成;冷鼓工段初冷器底板鋼筋綁扎完成;焦化罐區粗苯罐組防火堤混凝土澆筑完成。

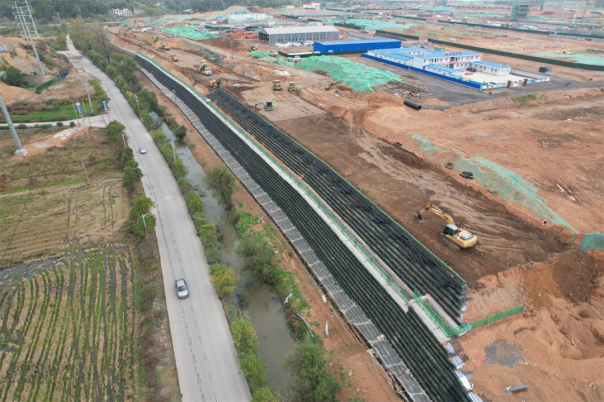

西側護坡:整體完成88%。
