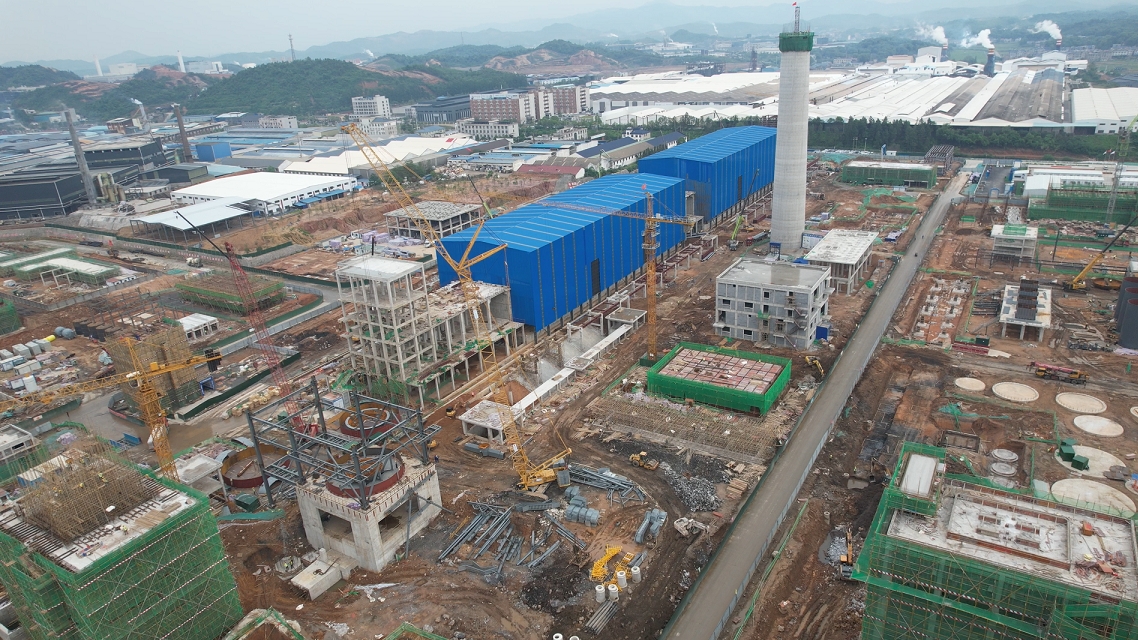

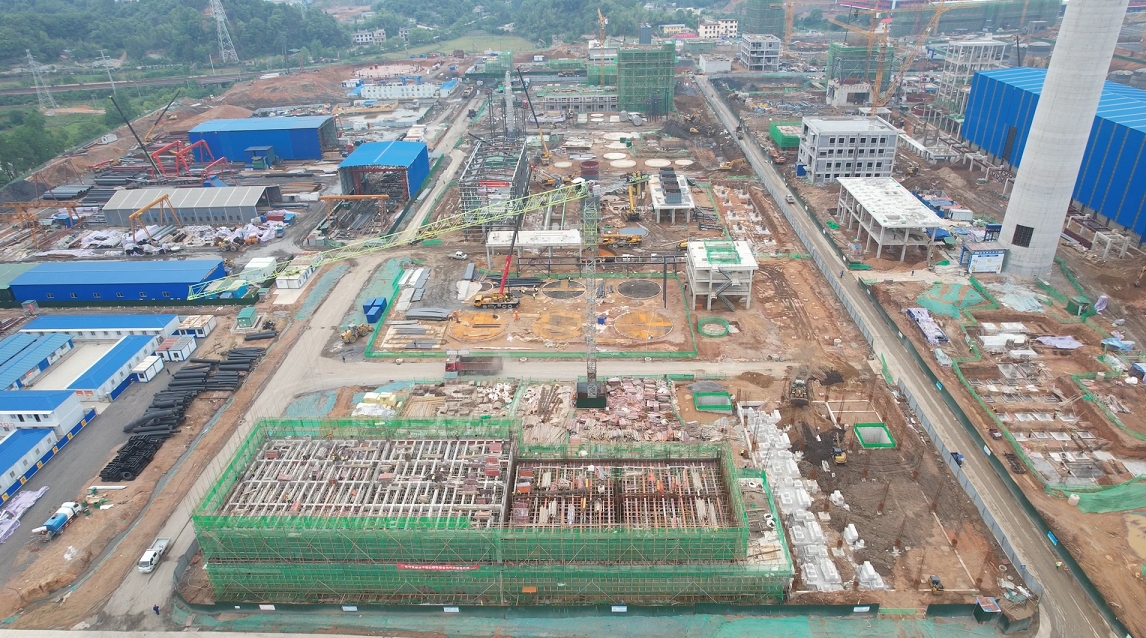

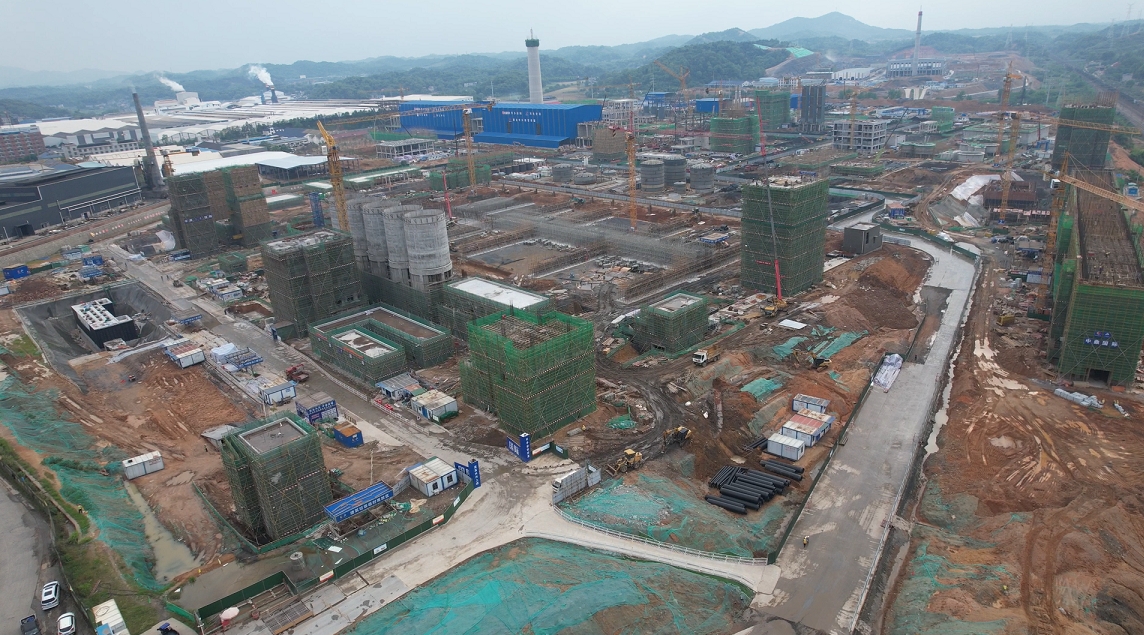

焦化項目5月8日建設進度

煉焦區域:
1.1#焦爐蓄熱室砌筑至27層,2#焦爐蓄熱室、斜道全部砌筑完成,燃燒室砌筑至29層。
2.煙囪澆筑至80米。
3.干熄焦主體基礎施工完成,鋼結構開始安裝;熄焦塔澆筑至33米。
4.端間臺主體結構施工完成。
5.備煤棧橋1號爐段施工至7米,2號爐段基礎施工完成50%。

備煤區域:
1.火車翻車機室、汽車和火車受煤坑施工至地面。
2.C型煤場基礎澆筑完成。
3.1—5號配煤倉混凝土結構施工完成。
4.粉碎機室主體結構封頂。
5.篩分樓結構施工至39米。
6.貯焦倉施工至22米。

化產區域:
1.循環站冷卻塔施工至9.6米。
2. 焦油氨水分離框架施工完成。
3. 鼓風機房鋼構安裝完成80%,電捕焦油器三臺筒體、初冷器底座安裝完成。
4. 脫硫區域基礎澆筑完成,蒸氨塔安裝完成。
5. 硫銨廠房主體結構封頂。
6. 粗苯油水放空槽、粗苯中間槽、洗油槽基礎施工完成,終冷器殼體安裝完成。
7. 制酸干吸工段、預處理工段結構封頂,焚燒爐基礎完成,凈化工段施工至二層。
8. 污水處理一級生化組合水池、二級AO組合水池結構施工完成,膜處理廠房、蒸發結晶廠房、公輔除鹽水站、空氮站廠房基礎施工完成。
|
