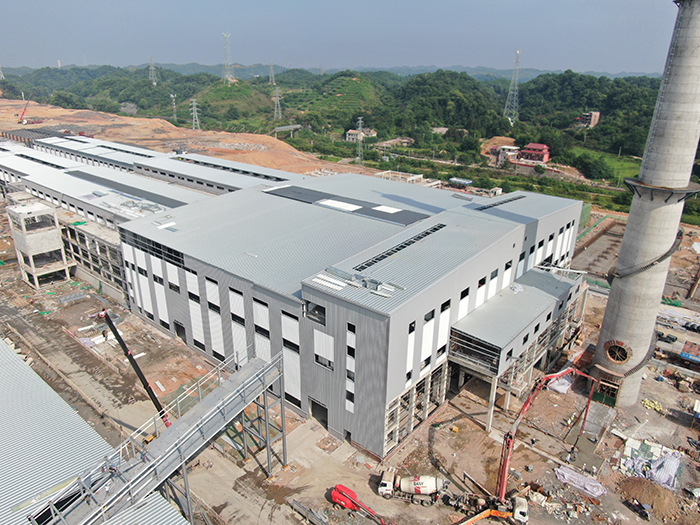

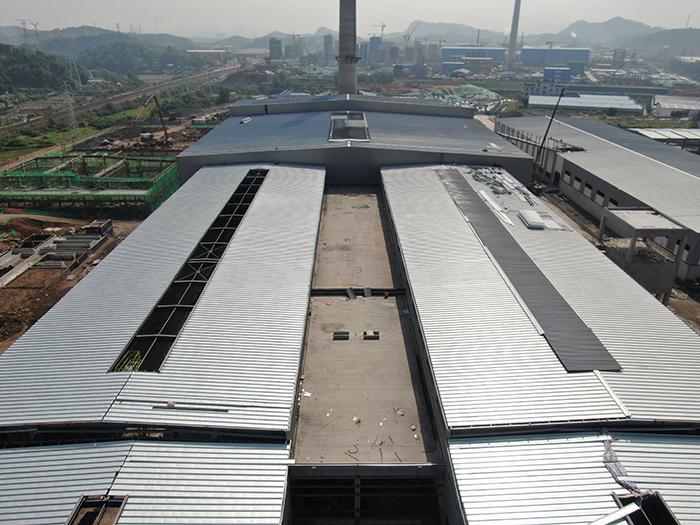

玻璃項目6月6日建設進度

熔化工段:基礎、主體工程已完成,鋼結構吊裝完成98%。

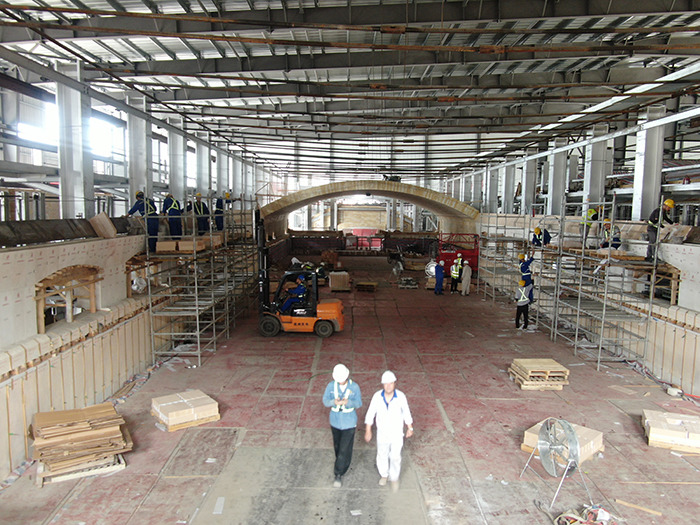

窯爐和錫槽:700噸生產線窯爐鋼結構完成92%,窯爐砌筑完成82%,700噸生產線錫槽鋼結構完成90%。

成型工段:700噸生產線車間鋼結構完成97%,500噸生產鋼結構完成92%。

退切工段:基礎工程已完成,主體工程完成98%,鋼結構吊裝完成92%。
碎玻璃工段:基礎工程已完成,主體工程完成97%。
綜合原料庫:基礎工程已完成,鋼結構吊裝完成95%,墻面板安裝完成 72%。
原料車間:基礎工程已完成,主體工程完成92%。
煙囪:基礎工程已完成,主體結構已封頂,室外鋼爬梯完成70%,內襯完成90%。
成品工段:獨立基礎工程已完成,成品工段鋼結構安裝完成65%。
裝箱工段:獨立基礎工程完成,地面整平完成75%。
均化庫:獨立基礎完成95%,擋土墻墻身完成75%。
公用工程:氮站空壓站混凝土結構已完成,循環水系統東側水池底板混凝土已完成,西側水池底板鋼筋綁扎80%;10kV配電站基礎墻體砌筑已完成,土方回填完成80%,余熱發電基礎短柱完成70%。
辦公生活區:食堂基礎完成,主體完成,砌筑工程完成40%;辦公樓基礎完成,主體完成90%;宿舍樓基礎完成,主體完成20%。
外圍擋土墻:外圍擋土墻已完成84%。
二標段土石方:二標段剩余土石方還未清理完成,目前暫不影響均化庫及辦公區施工。
環保工程:余熱發電區域土方開挖已完成,基礎工程完成85%。
|
