玻璃項目8月22日建設進度

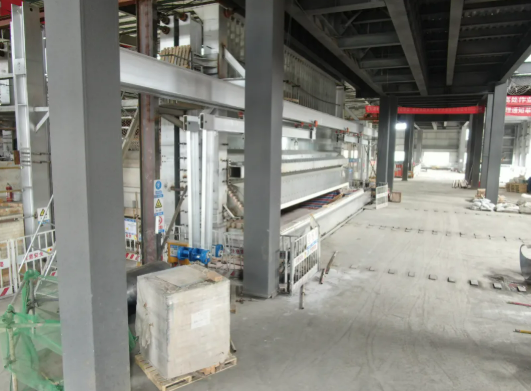

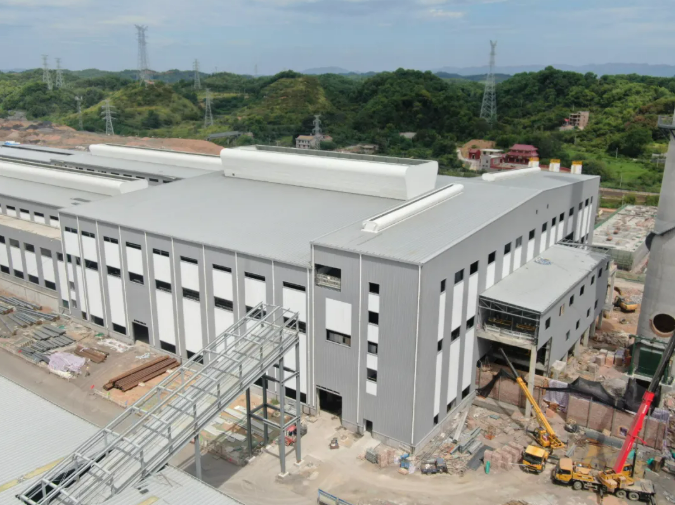

熔化工段:基礎、主體工程完成,鋼結構安裝完成98%。(通風器已完成88%)。

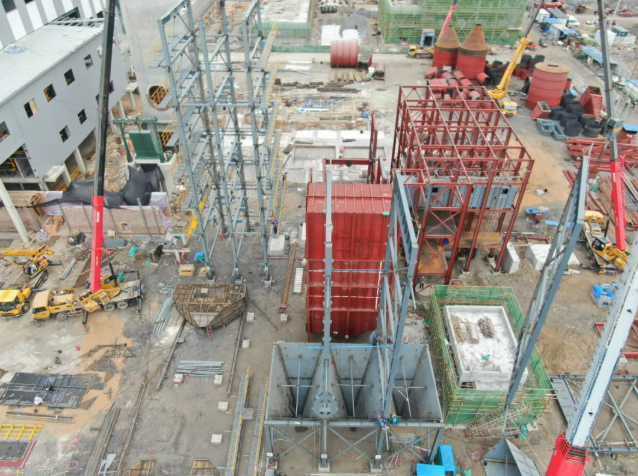

熔化工段:窯爐和錫槽,700噸生產線窯爐鋼結構完成98%,窯爐砌筑完成90%;700噸生產線錫槽鋼結構完成96%,錫槽底磚鋪設完成。500噸窯爐砌筑完成25%,窯爐鋼結構完成40%。

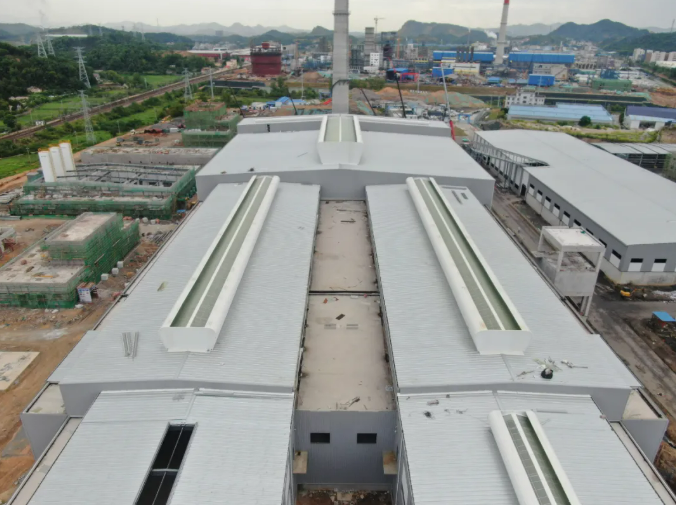

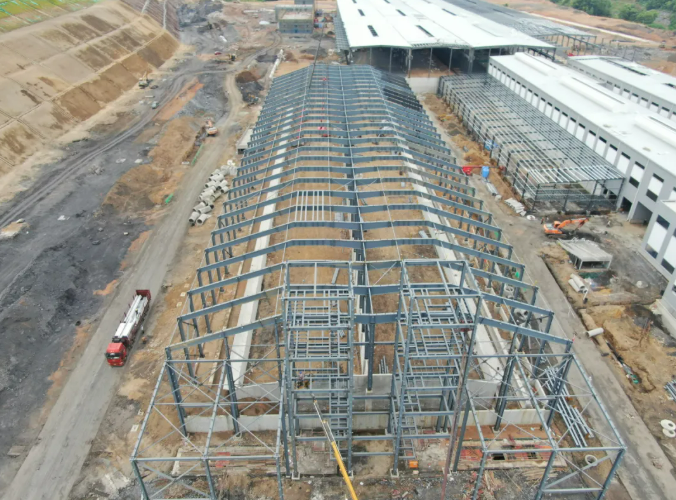

成型工段:700噸生產線車間鋼結構完成98%,500噸生產線鋼結構完成96%。

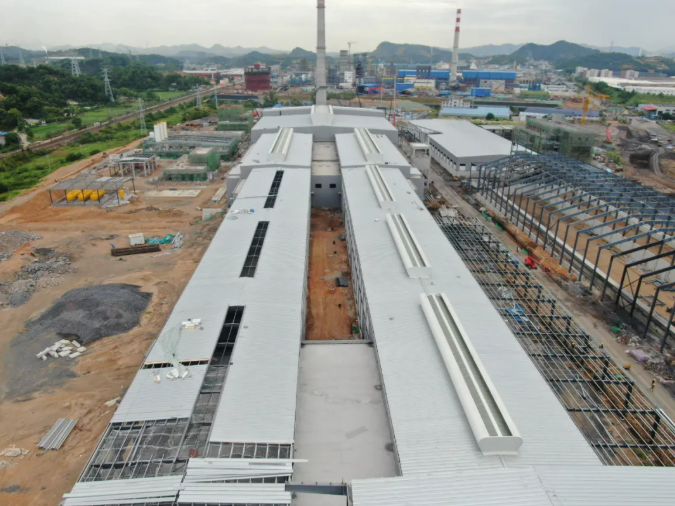

退切工段:基礎工程已完成,主體工程完成98%,鋼結構吊裝完成95%。

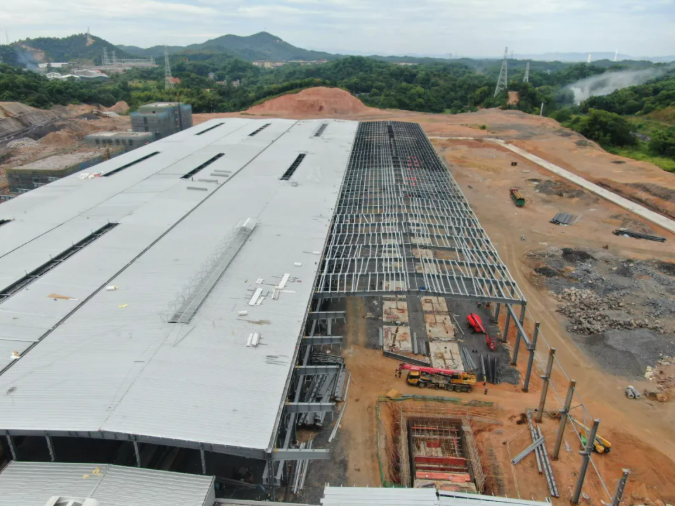

碎玻璃工段:基礎工程已完成,主體工程完成97%;皮帶廊鋼結構安裝完成60%,防火涂料完成60%。

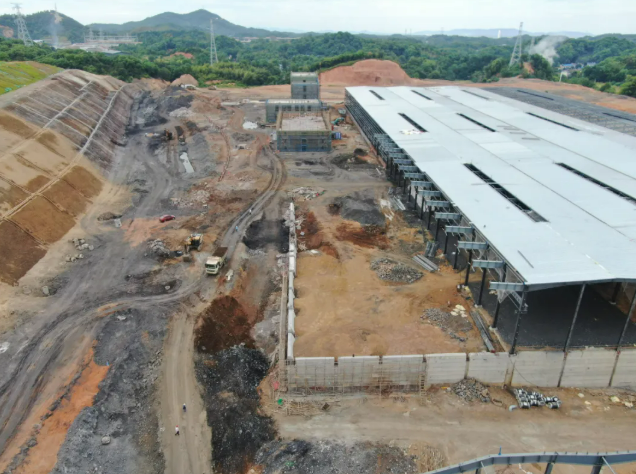

綜合原料庫:基礎工程完成,鋼結構安裝完成98%,墻面板安裝完成98%。
原料車間:基礎工程完成,主體工程完成封頂,墻體砌筑及墻面粉刷;鋼制料倉安裝35%;墻體砌筑完成88%。

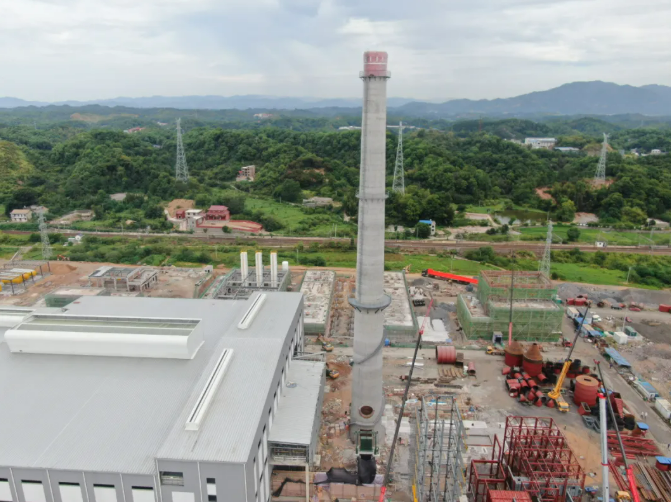

煙囪:基礎工程已完成,主體結構已封頂,室外鋼爬梯完成,內襯已完成,煙囪內隔斷混凝土澆筑完成82%。

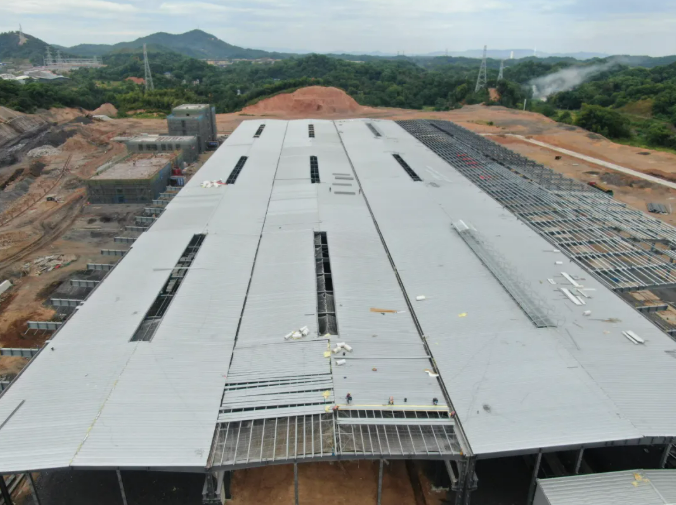

成品工段:獨立基礎工程已完成,成品工段鋼結構安裝完成97%;防火涂料噴涂87%。

裝箱工段:獨立基礎工程已完成,鋼結構安裝完成83%,防火涂料完成60%。機械手基礎完成95%。

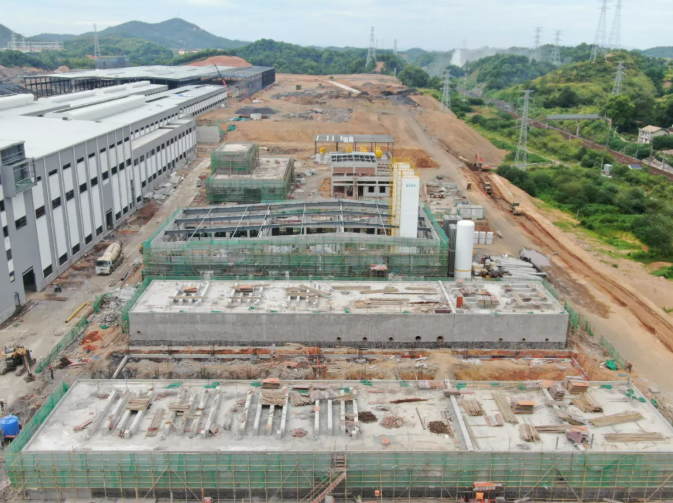

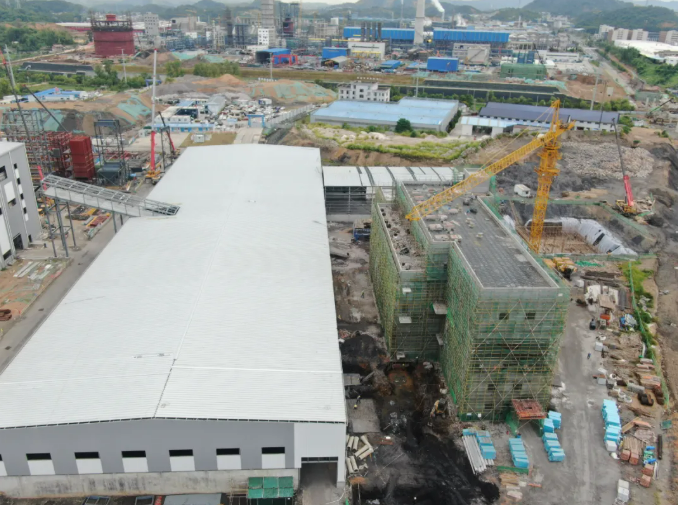

均化庫:基礎工程完成98%,擋土墻墻身完成95%,鋼結構安裝完成75%。

公用工程:氫站鋼結構完成55%;氮站及空壓站設備基礎完成,鋼結構完成50%,外墻砌筑完成65%;循環水泵房基礎澆筑完成70%;10kV配電站墻體砌筑完成70%;余熱發電汽輪機框架梁柱澆筑完成。氮站及空壓站設備安裝完成75%。

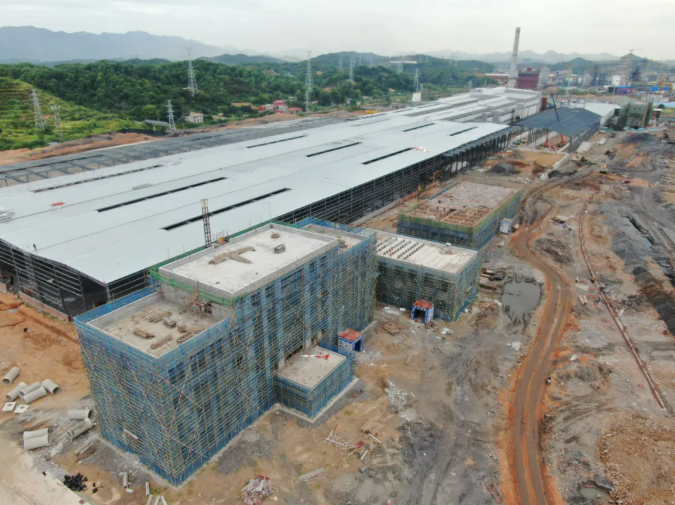

辦公生活區:食堂基礎已完成,主體完成,墻體砌筑完成;辦公樓基礎已完成,主體封頂,砌體砌筑完成;宿舍樓基礎已完成,三層墻體砌筑完成,構造柱鋼筋綁扎模板安裝完成。

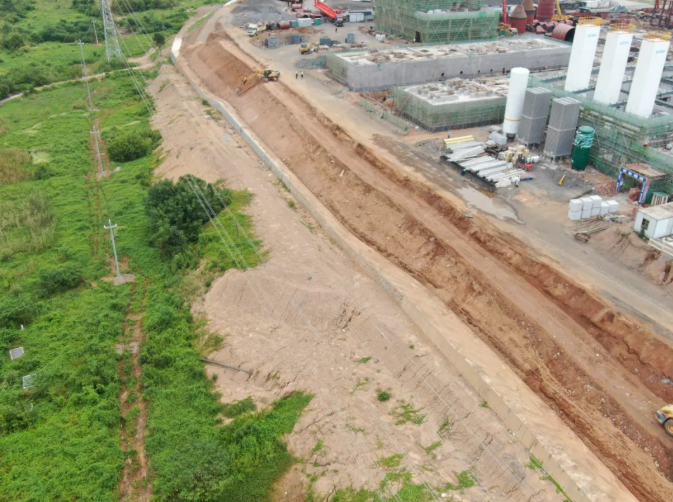

外圍擋土墻已完成84%,外圍護坡分層壓實完成15%。

二標段土石方:還未清理完成,目前暫不影響均化庫及辦公區施工。

環保工程:煙氣治理預支管樁施工完成100%,700T脫硝反應器、電除塵器基槽開挖完成100%。
|
