玻璃項目9月5日建設進度

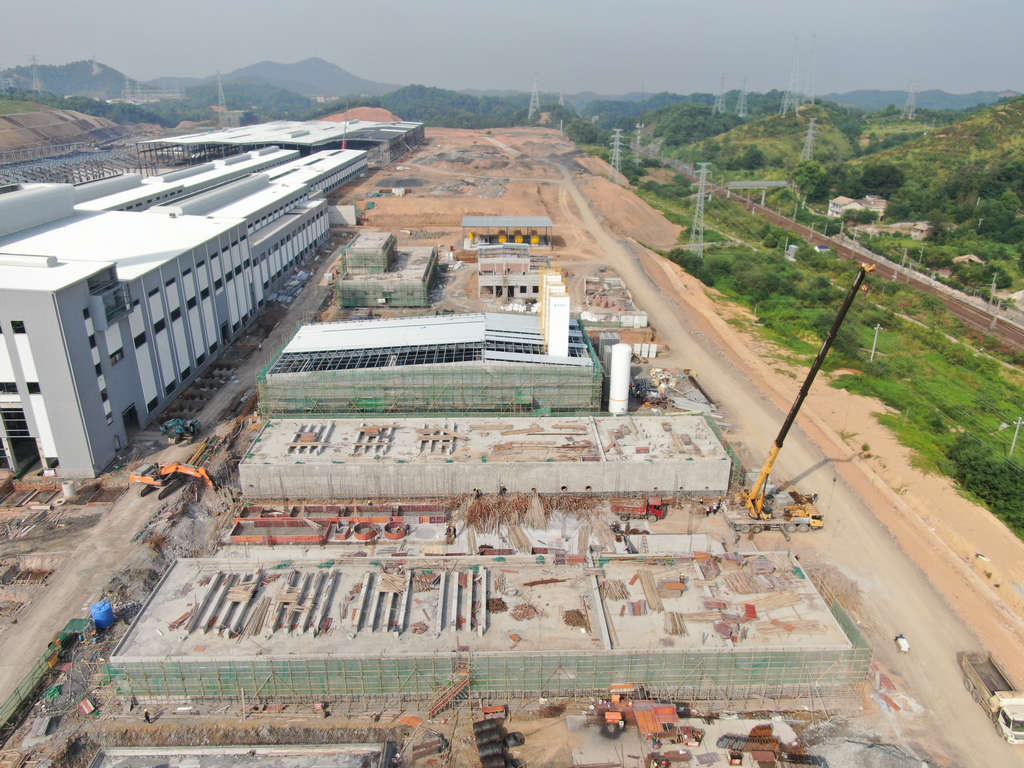

熔化工段:基礎、主體工程完成,鋼結構安裝完成98%(通風器已完成88%)。

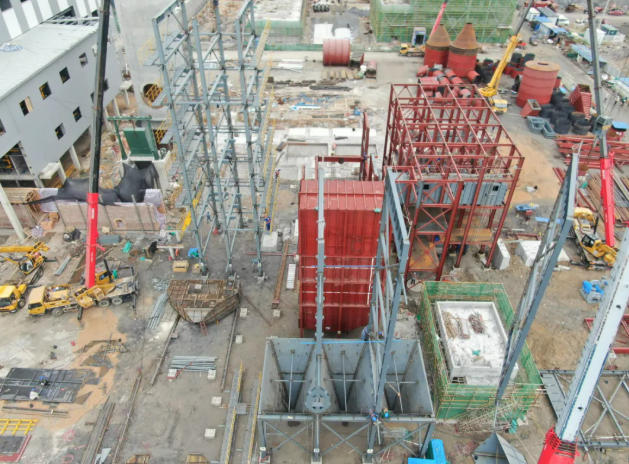

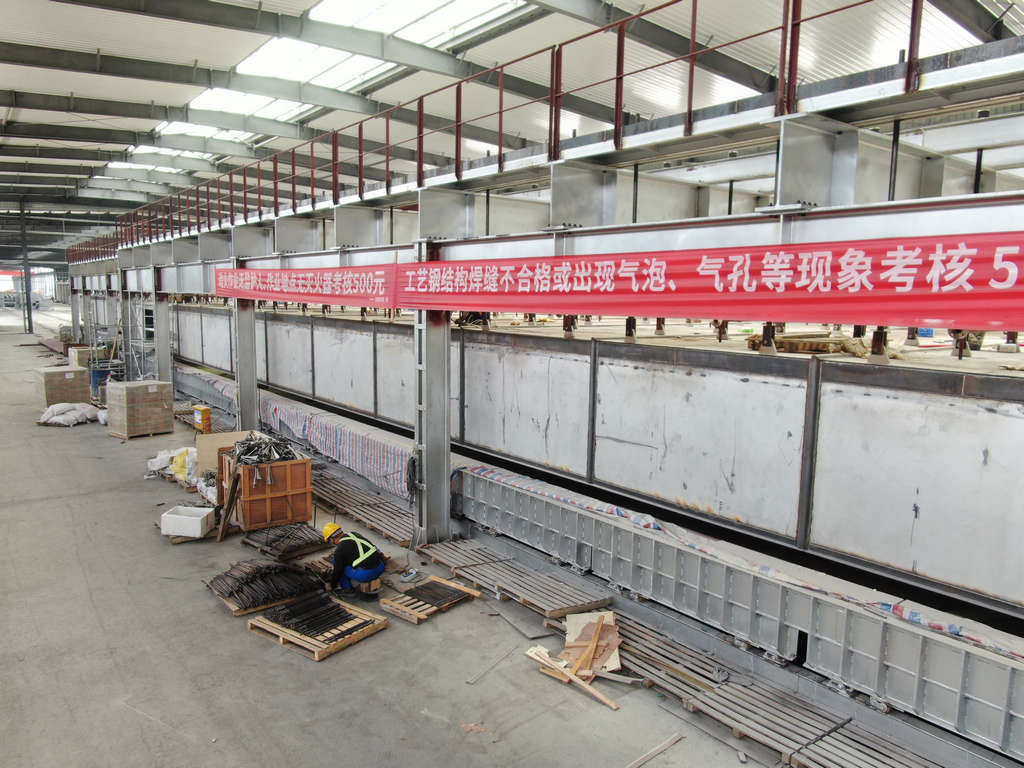

熔化工段窯爐和錫槽:700噸生產線窯爐鋼結構完成98%,窯爐砌筑完成94%;700噸生產線錫槽鋼結構完成96%,窯底管道敷設92%。500噸窯爐砌筑完成30%,窯爐鋼結構完成50%,500噸錫槽鋼結構完成25%。

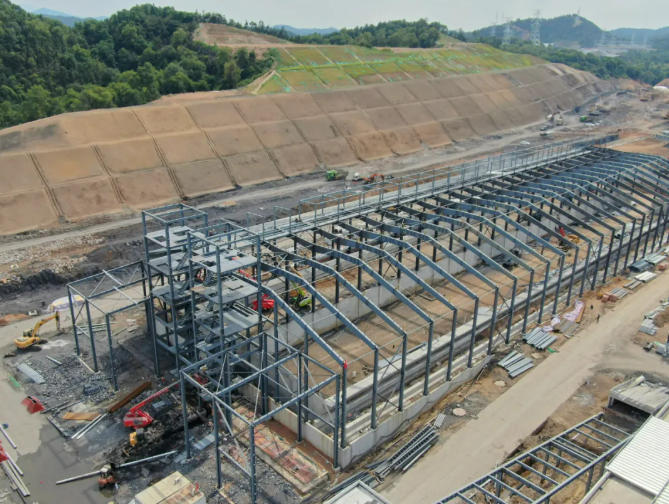

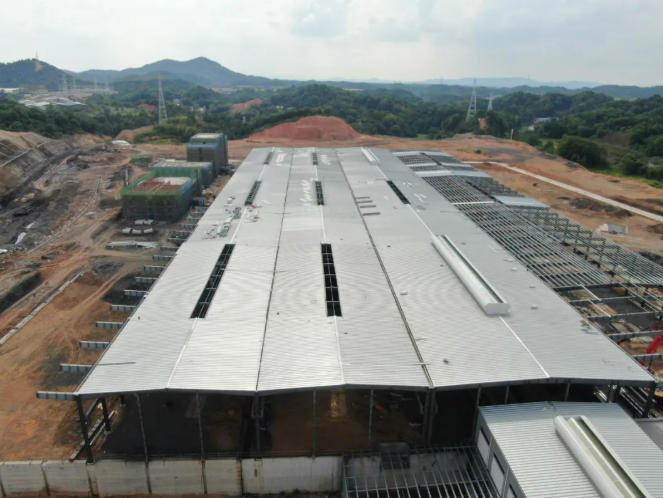

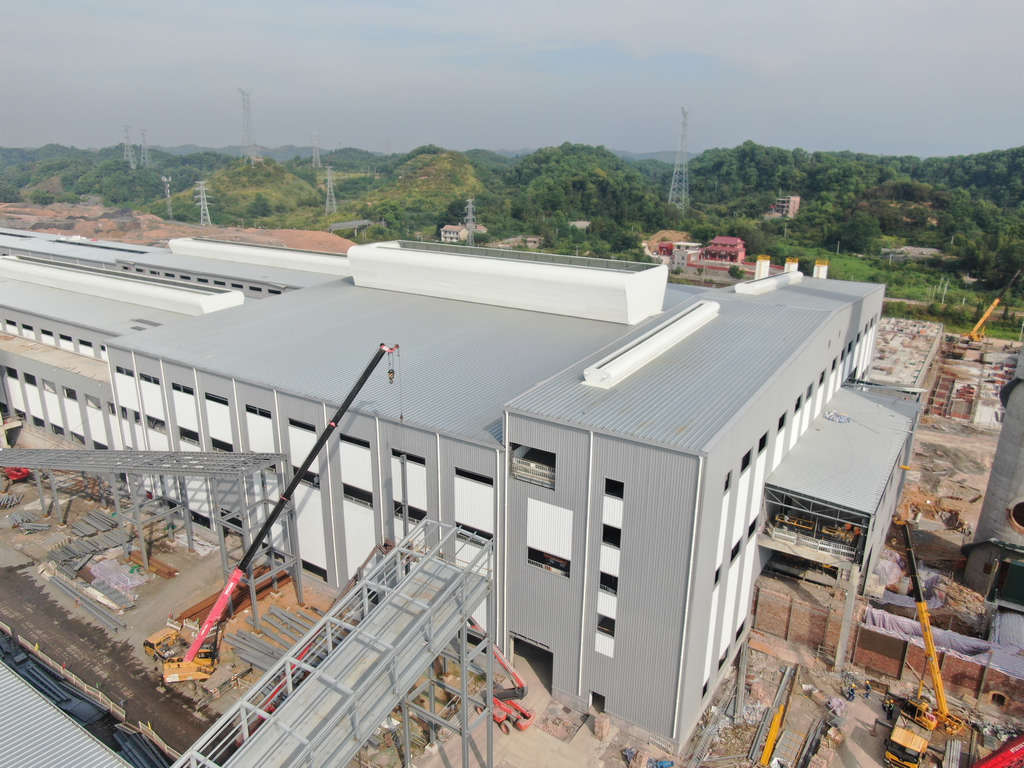

成型工段:700噸生產線車間鋼結構完成98%,500噸生產線鋼結構完成96%。

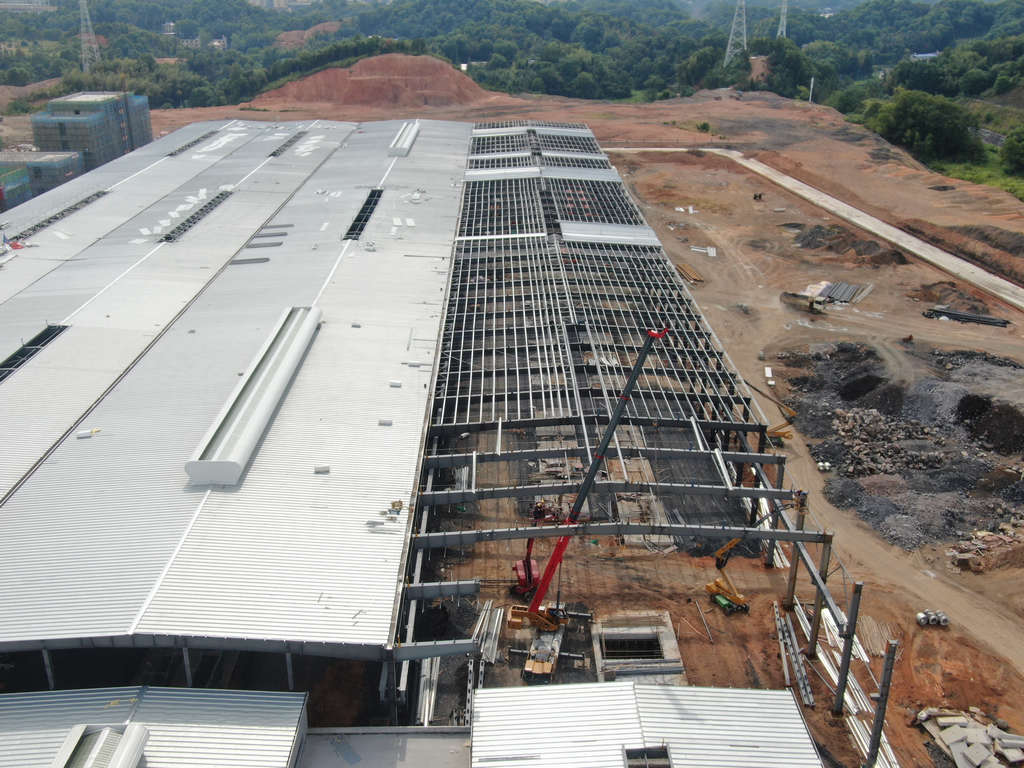

退切工段:基礎工程已完成,主體工程完成98%,鋼結構吊裝完成95%,落水管安裝55%,700T門窗完成15%。
碎玻璃工段:基礎工程已完成,主體工程完成97%;皮帶廊鋼結構安裝完成75%,防火涂料完成75%,轉換樓料斗制作完成85%,碎玻璃磚墻砌筑完成75%。

綜合原料庫:基礎工程完成,鋼結構安裝完成98%,墻面板安裝完成98%。

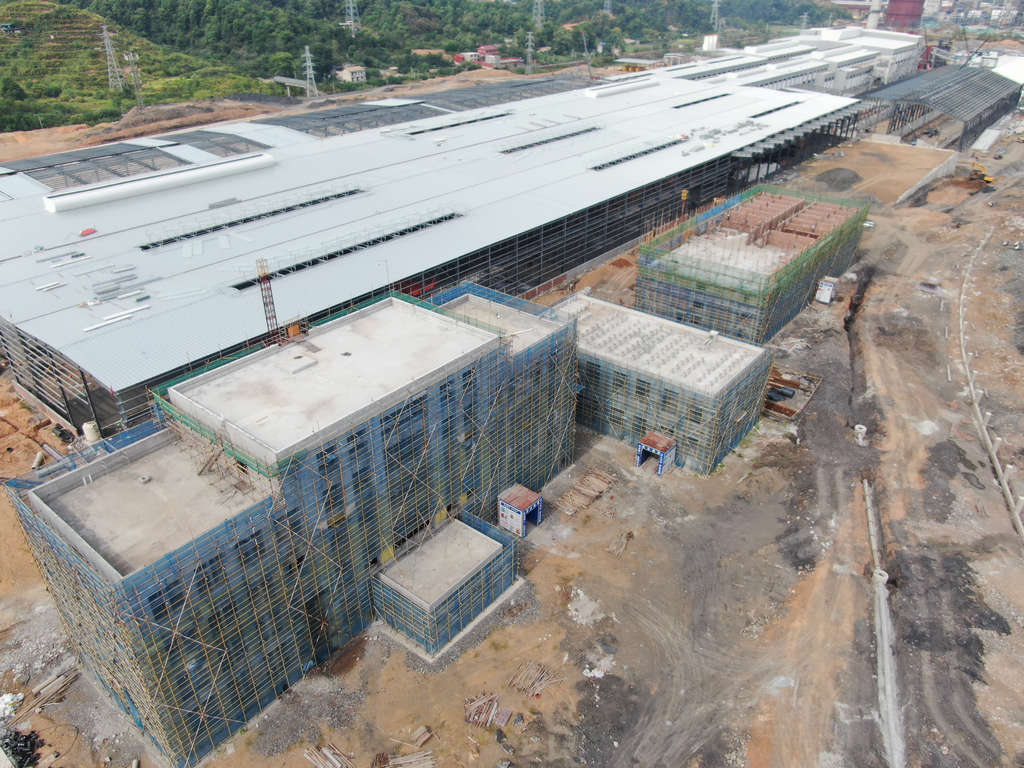

原料車間:基礎工程完成,主體工程完成封頂,墻體砌筑及墻面粉刷;鋼制料倉安裝70%;內墻粉刷完成75%。

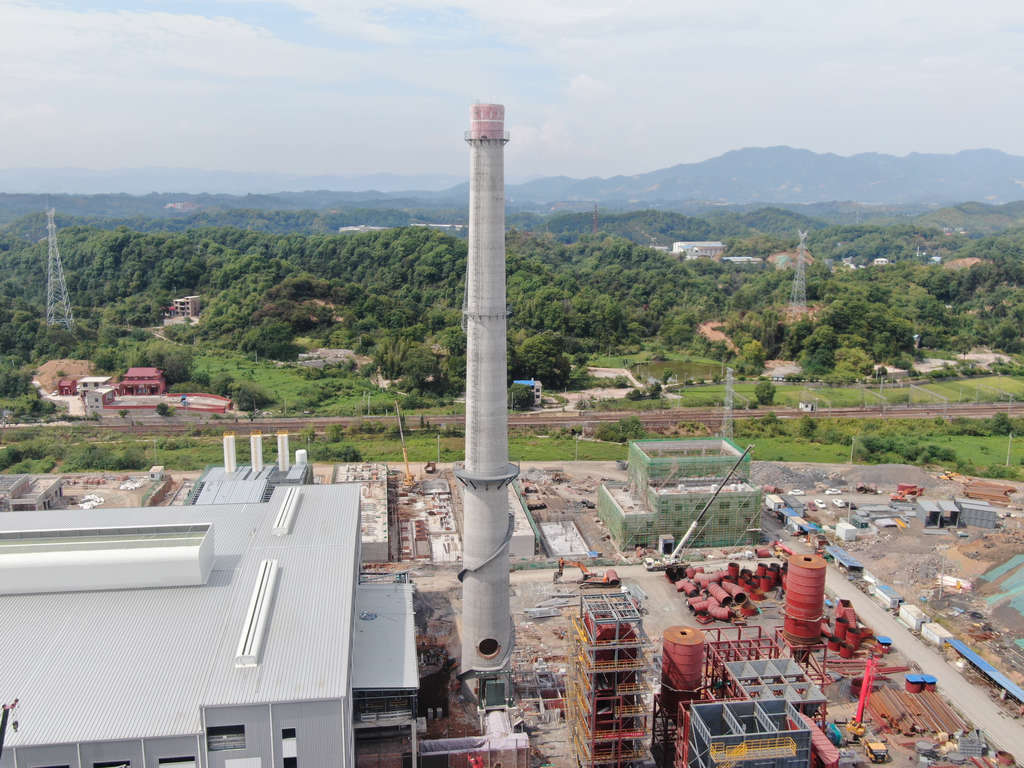

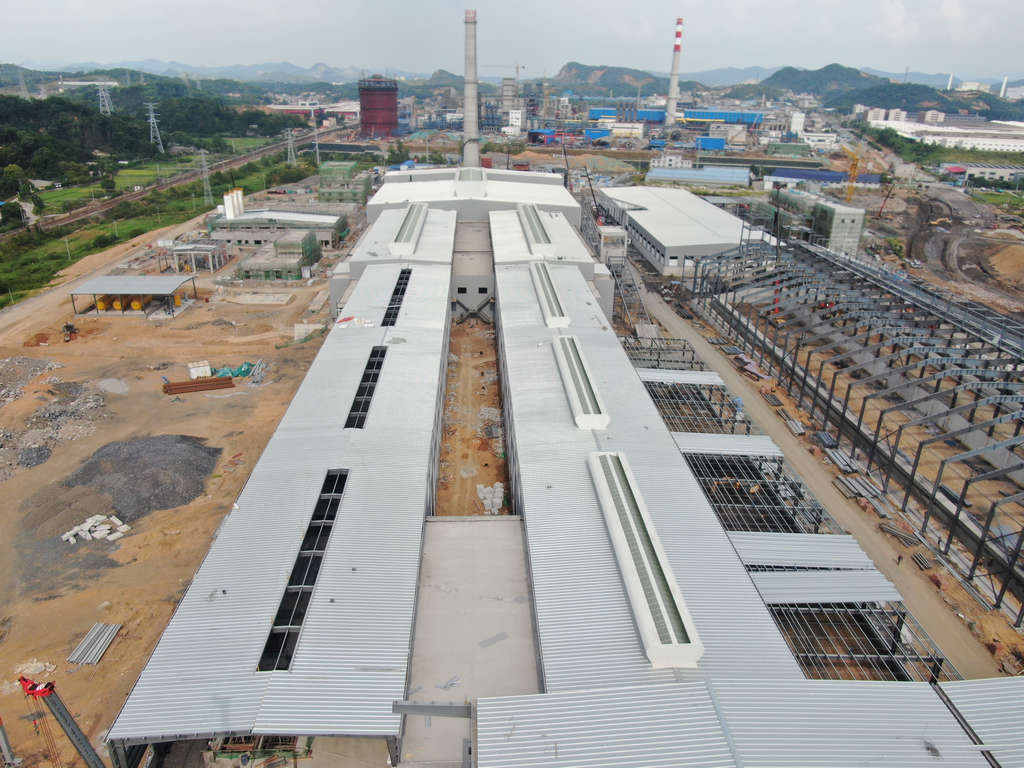

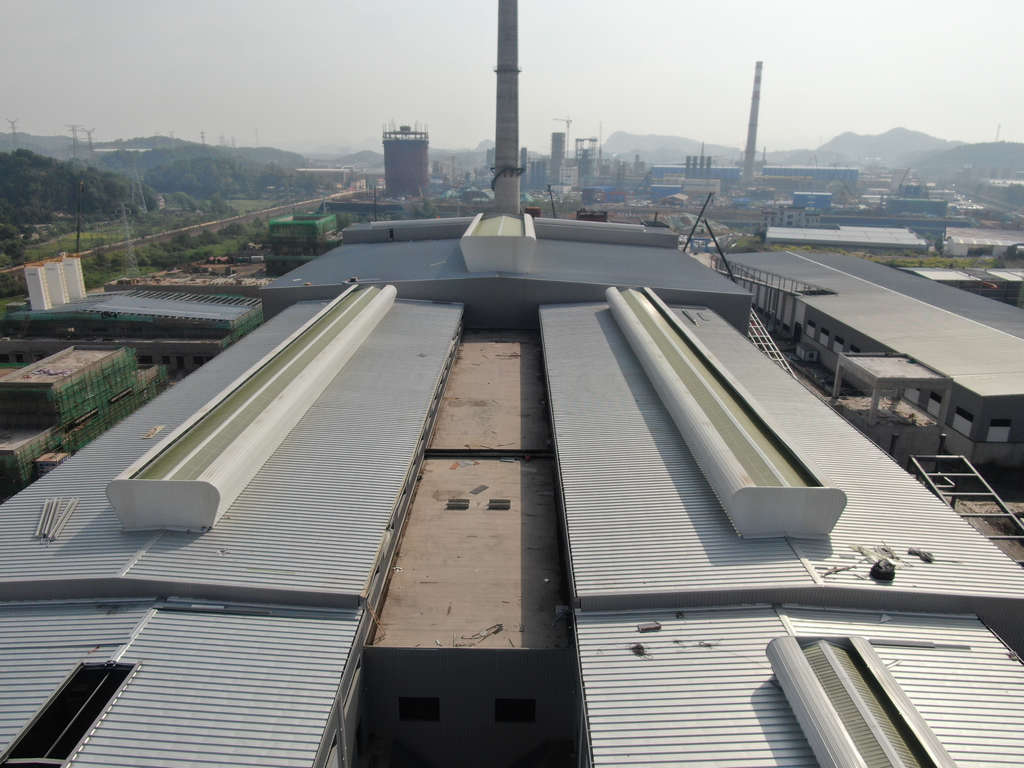

煙囪:基礎工程已完成,主體結構已封頂,室外鋼爬梯完成,內襯已完成,煙囪內隔斷混凝土澆筑完成82%。

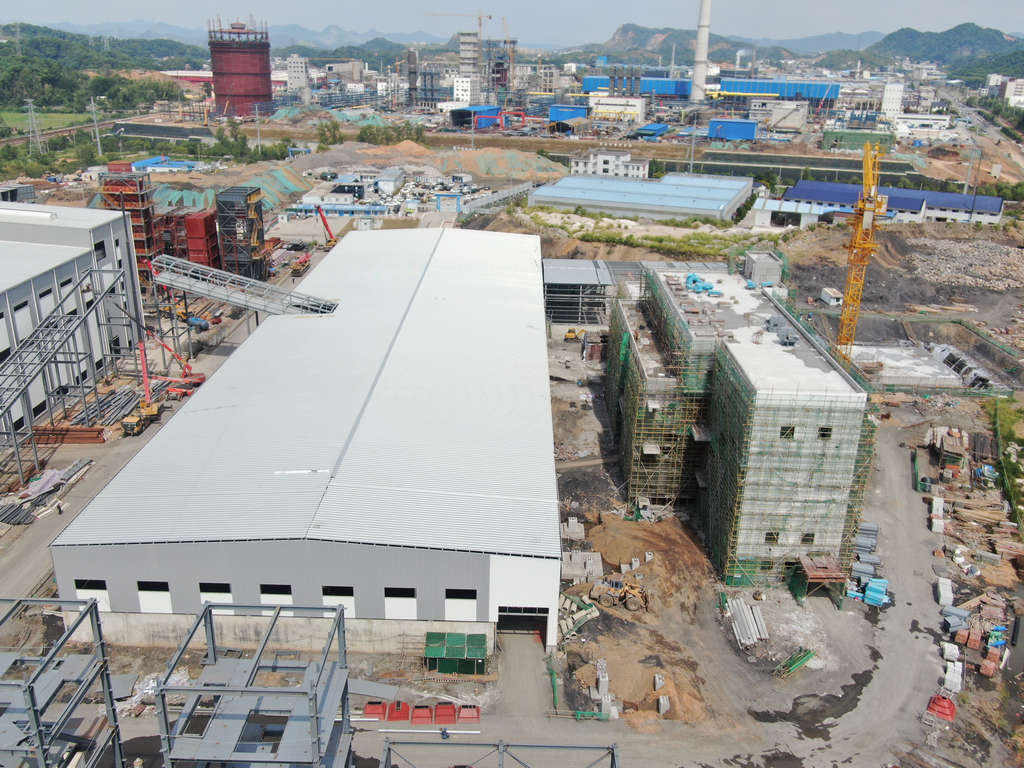

成品工段:獨立基礎工程已完成,成品工段鋼結構安裝完成97%;防火涂料噴涂88%。

裝箱工段:獨立基礎工程已完成,鋼結構安裝完成85%,防火涂料完成65%。機械手基礎完成95%,金剛砂地面施工完成25%,雨水管安裝完成80%。

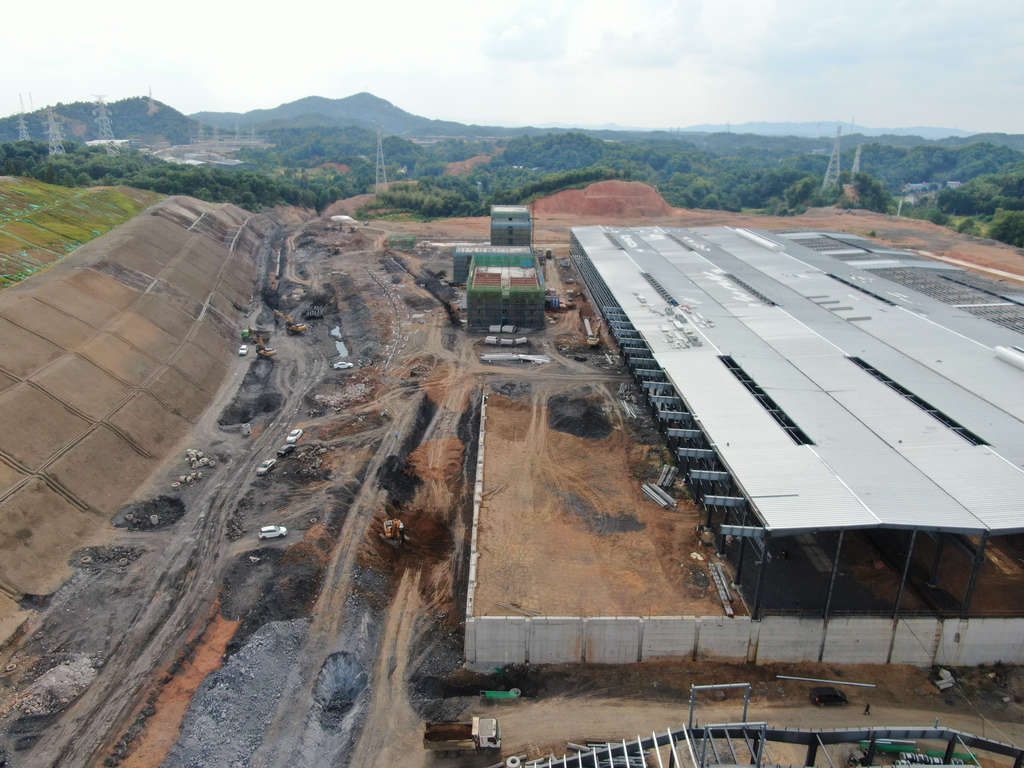

均化庫:基礎工程完成98%,擋土墻墻身完成95%,鋼結構安裝完成80%。

公用工程:氫站鋼結構完成70%,排污池及事故處理池底板防水完成60%;氮站及空壓站設備基礎完成,鋼結構完成70%,新增內墻砌筑完成30%;循環水泵房完成80%;10kV配電站裝飾完成40%;余熱發電汽輪機框架梁柱澆筑完成,磚墻砌筑完成60%。氮站及空壓站設備安裝完成80%。

辦公生活區:食堂基礎已完成,主體完成,墻體砌筑完成,內外粉刷完成,外墻巖棉板施工完成;辦公樓基礎已完成,主體封頂,砌體砌筑完成,外粉刷完成20%;宿舍樓基礎已完成,四層墻體砌筑完成35%,構造柱鋼筋綁扎模板安裝完成20%。

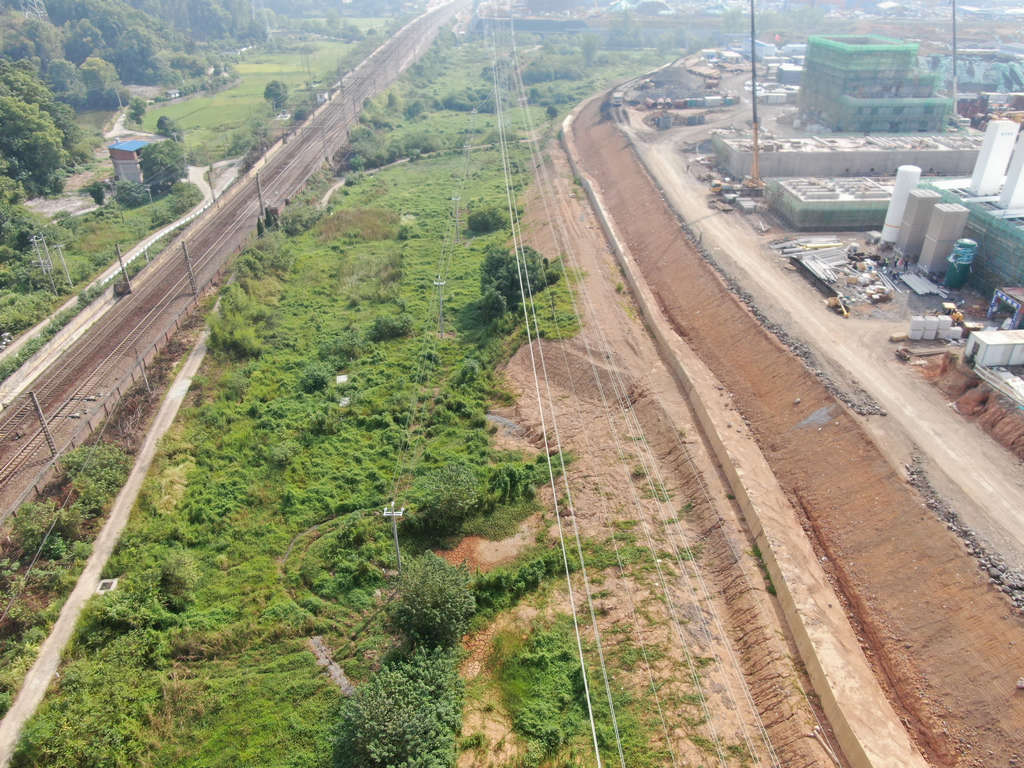

外圍擋土墻:已完成84%,外圍護坡分層壓實完成30%。

二標段土石方:還未清理完成,目前暫不影響均化庫及辦公區施工。

環保工程:煙氣治理預支管樁施工完成100%,700T脫硝反應器、電除塵器基槽開挖完成100%。
|
